Los desafíos legales espurios han agregado casi cinco años de retrasos a la construcción de las nuevas centrales nucleares de Gran Bretaña, a pesar de que ninguno de ellos tiene éxito.
Los abogados han retrasado las centrales eléctricas de Hinkley Point C y Sizewell C en 1,754 días hasta el momento y los retención podrían costar a los contribuyentes miles de millones de libras, según un nuevo informe.
Un desafío legal presentado por el grupo ambiental Greenpeace contra Hinkley Point C condujo a un retraso de 150 días antes de que finalmente fuera retirado.
El retraso más largo fue de 625 días y solo terminó después de que la Corte Suprema rechazó el permiso para apelar contra un alado revestimiento de la estación de energía en Somerset.
El rehecho de Gran Bretaña pro-Nuclear ha revelado detalles de los retrasos en un nuevo informe en el que advierte que el costo de los retención causados por los desafíos legales ‘podría llegar a los miles de millones’.
Agrega: “Cuando los costos de financiación son altos, como es el caso de los proyectos nucleares, el retraso de un año puede tener implicaciones financieras masivas”.

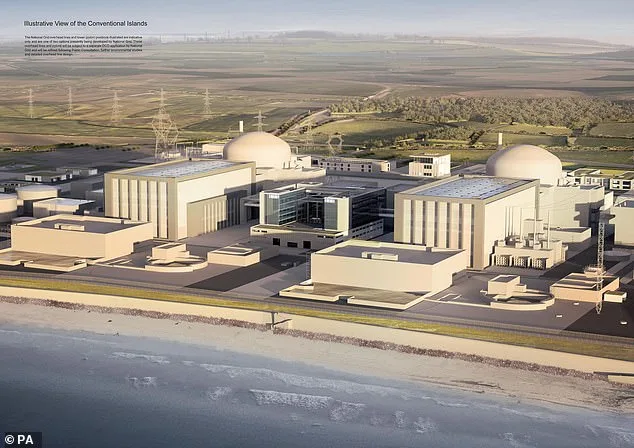

Hinkley Point C, en Somerset, fue propuesto por primera vez en 1982 y, después de años de parálisis, recibió luz verde por los conservadores en 2022 (en la foto: la impresión de un artista de la planta)

La estación de energía nuclear Hinkley Point C multimillonario, en 2019 durante 2019 durante la construcción. Se espera que se abra en 2031 y genere alrededor del 7 por ciento de la electricidad del Reino Unido en la década de 2030.
Gran Bretaña es el lugar más caro del mundo para construir centrales nucleares con Hinkley Point C que se espera que cueste £ 46 mil millones, el doble que las plantas similares construidas en Francia y Finlandia.
Gran Bretaña Retade dijo que las leyes de planificación del Reino Unido juegan un papel importante en esto, con Hinkley requerido para crear un ‘elemento disuasorio acústico’ para mantener a los peces alejados del sistema de admisión de agua del reactor que se ha denominado ‘la discoteca de los peces’.
El informe agrega: ‘Entre Hinkley Point C y Sizewell C, ha habido siete desafíos legales separados contra proyectos nucleares en los últimos doce años. Seis de los siete están relacionados con la planificación.
‘En total, retrasaron el trabajo en Hinkley Point C por 866 días. Desde agosto de 2022, Sizewell C ha pasado 827 días peleando en última instancia desafíos legales sin éxito. Un desafío que cubre defensas de inundación costeras adicionales sigue en curso.

Originalmente, se esperaba que Sizewell C en East Suffolk costara £ 20 mil millones, pero esto ha aumentado a £ 38 mil millones. Foto: dibujos de sizewell c

La última vez que Gran Bretaña completó una nueva planta nuclear fue en 1987, que fue Sizewell B (en la foto)
En un respaldo del informe, la secretaria de energía de Tory Shadow, Claire Coutinho, dijo: ‘Gran Bretaña necesita crecimiento, pero no lo conseguiremos sin mucha más energía barata, confiable y abundante. Eso significa construir más nuclear, tal como solíamos hacerlo.
‘Terminamos el enfoque de inicio de parada de décadas en el gobierno en el gobierno, comenzando dos nuevas plantas y firmando un tercero en Wylfa. Pero todavía es demasiado costoso de construir en Gran Bretaña.
Originalmente, se esperaba que la planta Sizewell C en East Suffolk costara £ 20 mil millones, pero desde entonces esto ha aumentado a £ 38 mil millones. El gobierno será el mayor accionista de capital con una participación del 44.9 por ciento.
Se espera que el reactor comience a operar a mediados y finales de la década de 2030 y proporcionará energía para seis millones de hogares durante al menos 60 años.
Hinkley Point C, en Somerset, se propuso por primera vez en 1982 y, después de años de parálisis, recibió luz verde por los conservadores en 2022. Se espera que se abra en 2031 y genere alrededor del 7 por ciento de la electricidad del Reino Unido en la década de 2030.
Un departamento de seguridad energética y portavoz neto cero dijo: ‘Estamos revertiendo un legado de que no se entregue una nueva energía nuclear y modernizando regulaciones obsoletas para desbloquear una edad de oro de la nuclear, asegurando miles de trabajos buenos y calificados y miles de millones en inversiones.
“Hemos anunciado un acuerdo histórico para Sizewell C, Rolls-Royce SMR ha sido seleccionado como el postor preferido para progresar en uno de los primeros pequeños programas de reactores modulares de Europa, y anunciamos un acuerdo entre el Reino Unido y los Estados Unidos para reducir el tiempo que lleva licenciar un proyecto nuclear de cuatro a dos años”.
